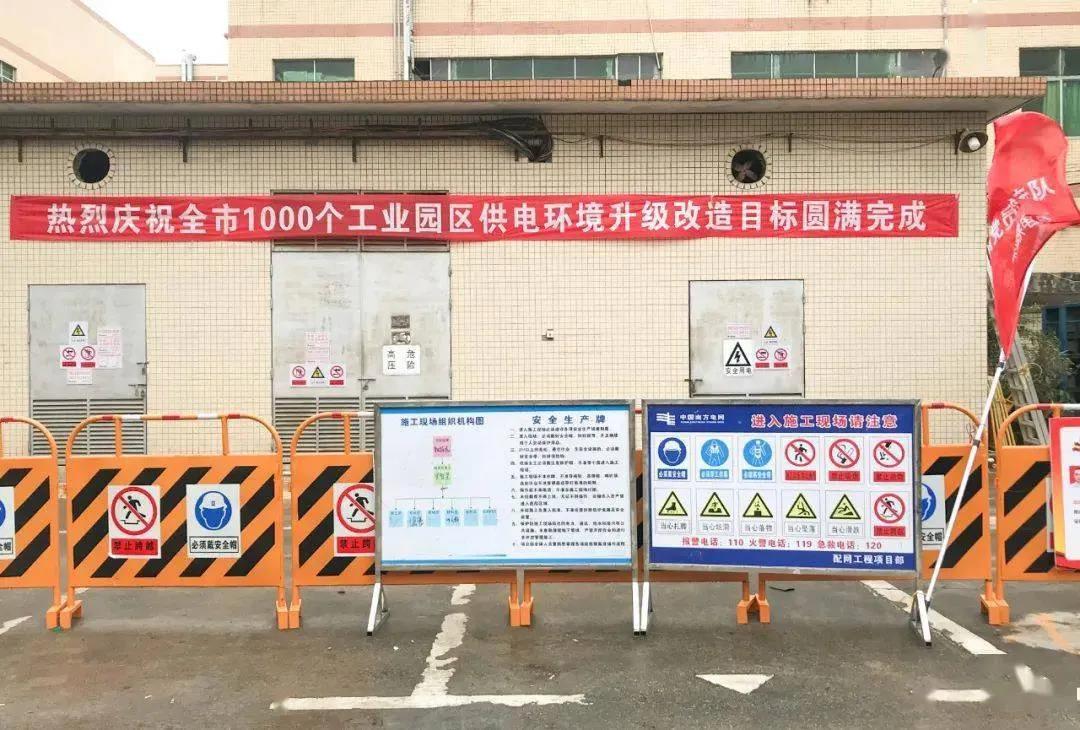

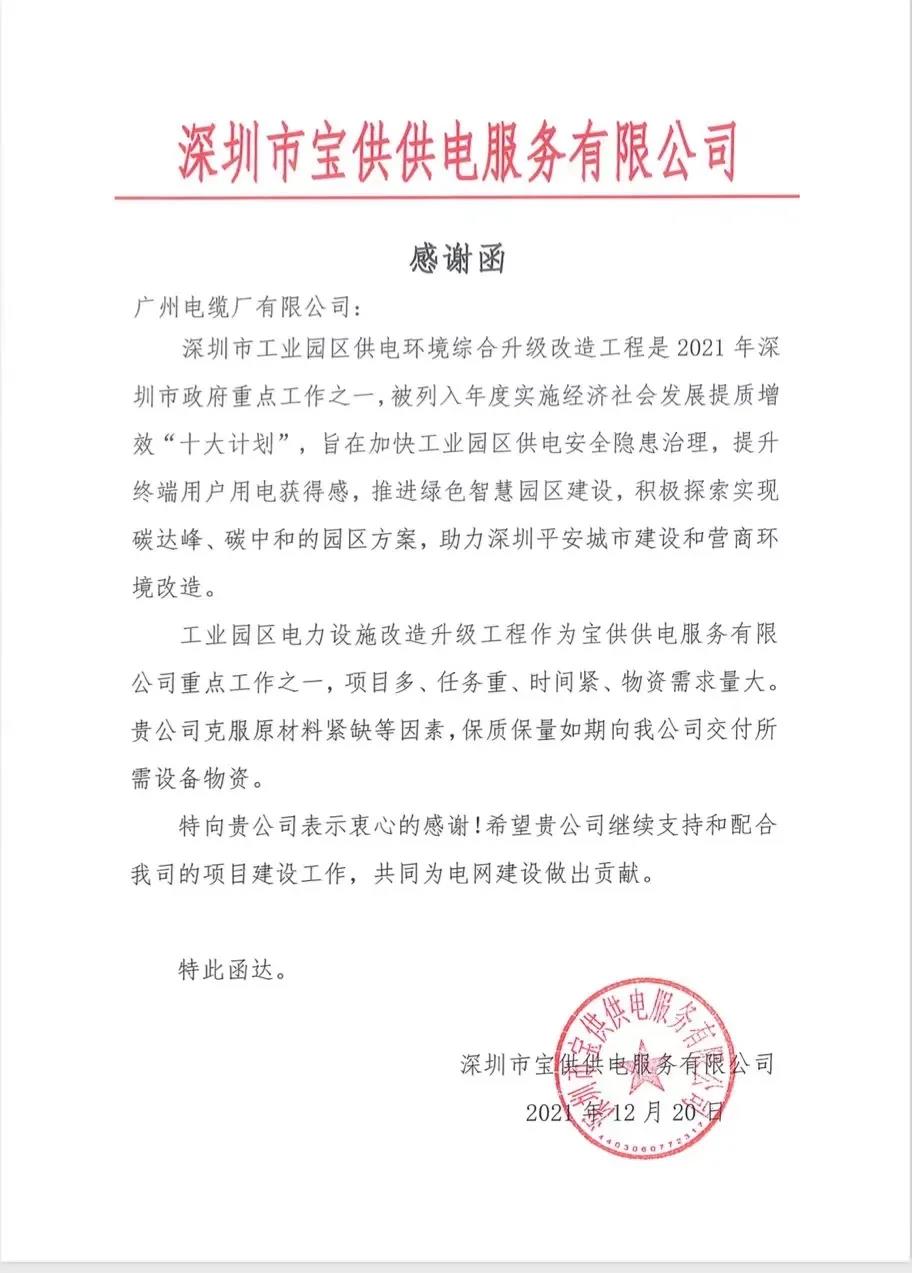

近期,广州电缆作为主要线缆供应商,40天内完成深圳市85个工业园区电线电缆供货,助力深圳市提前达成1000个转供电工业园区改造目标,并收到感谢函。
此项目由深圳供电局具体负责,是2021年深圳市政府重点工作之一。1000个园区转供电改造工程完成后,每年预计节约园区企业用电成本近65亿元,减少能耗1.5万吨标煤,助力深圳市工业领域实现碳达峰、碳中和。2022年春节前,完成转供电改造的园区有望达到1300个。
项目2021年8月17日开工,需在4个半月内完工。电线电缆作为转供电改造工程运输电能必备物资,交付期限更短。据协议,广州电缆需在10月10日前完成85个工业园的高压、中压及低压电缆供货。恰逢有序用电期间,且生产车间订单爆满,时间紧、任务重,广州电缆协调资源,调整订单优先级,24小时加班加点全力赶生产,最终40天内完成全部线缆供货,个别园区5天内交货完毕,保障深圳市1000个工业园区转供电改造工程提前完成。
接下来,广州电缆继续坚守服务品质,为国家基础设施建设贡献力量。
